Восемь месяцев ремонта. Как выглядит дорога Лебединовка - ГЭС-5? (видео)
KG

Восемь месяцев ремонта. Как выглядит дорога Лебединовка - ГЭС-5? (видео)

Все самое интересное в Telegram

В этом году масштабный ремонт дорог коснулся не только Бишкека, но и подъездных путей к нему. До сих пор идут ремонтные работы на Северной объездной дороге и на трассе Лебединовка - ГЭС-5. Все лето жители жилмассива "Биримдик-Кут" и населенных пунктов рядом с этими дорогами дышали пылью и стояли в многокилометровых пробках.

Прошло больше полугода. Казалось бы, хотя бы дорогу Лебединовка - ГЭС-5 уж точно должны были отремонтировать. Kaktus.media побывал на месте и выяснил, что асфальт начали укладывать, но до завершения работ еще очень и очень далеко. Да и пробки тоже никуда не делись.

Четыре полосы вместо двух и новые мосты

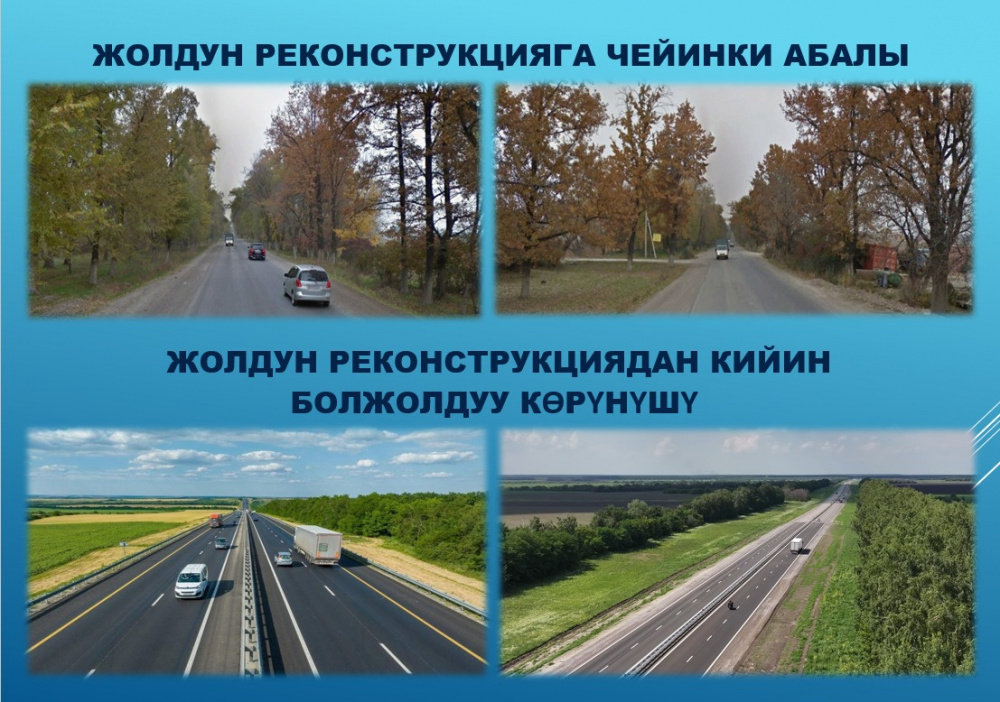

Общая протяженность автомобильной дороги Лебединовка - ГЭС-5 составляет 5,1 км. По планам после реконструкции категория дороги изменится. Она будет расширена с двух до четырех полос. Такое решение принято с учетом увеличивающегося трафика. Многие бишкекчане привыкли именно по этой трассе ездить на Иссык-Куль. И в последние годы дорога просто не справлялась с потоком машин, особенно в летний сезон.

Также проектом предусмотрено строительство тротуара, освещения, расширение существующего большого автомобильного и строительство пешеходного моста. Важный момент: параллельно с основной дорогой будет построена дополнительная двухполосная дорога, ведущая в жилмассив "Биримдик-Кут."

В Министерстве транспорта и коммуникаций обещают, что на месте вырубленных из-за реконструкции деревьев будет высажено на 20% больше новых деревьев.

Один слой асфальта и участок ул. Калинина

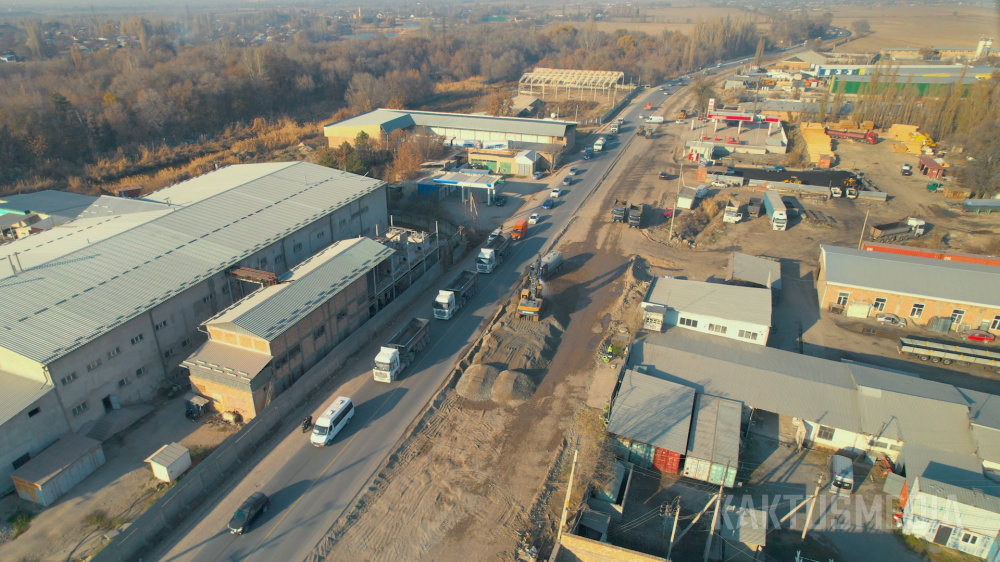

Но это планы. А что же в реальности? На самом деле оценить задумку пока сложно. Ведь пока там еще ведутся работы по укладке асфальта. И то не на всей протяженности.

"Уже уложен нижний слой покрытия на протяженности 4,4 км с левой стороны. В ближайшие дни будет уложена правая сторона", - рассказали Kaktus.media в Минтрансе.

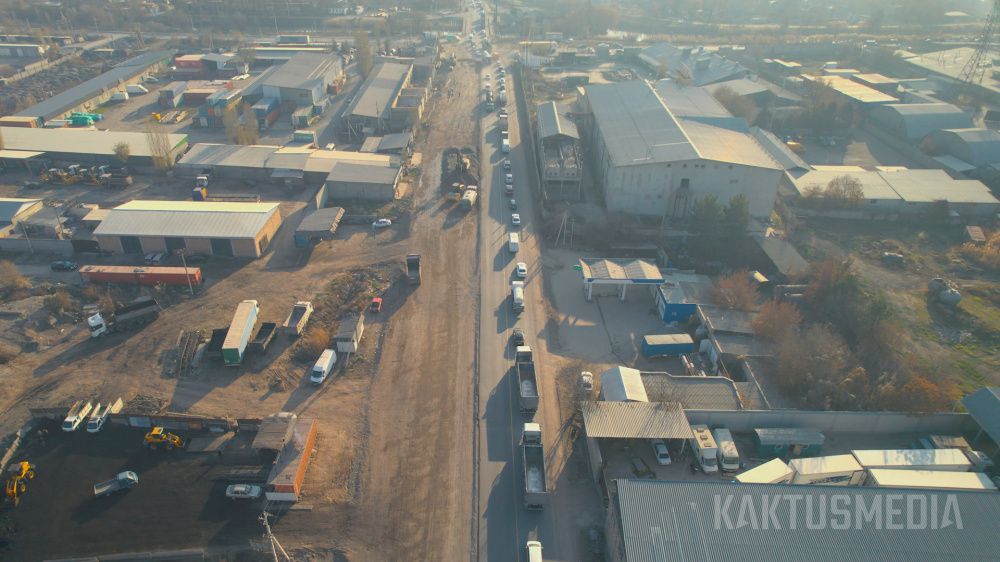

Новый асфальт заканчивается как раз перед мостом. Там сейчас только идет подготовка к расширению. Забиваются сваи, активно работает специальная техника. После моста дорога снова сужается, кругом пыль столбом и постоянные пробки.

Когда трассу полностью реконструируют

Но это не все работы. В рамках реконструкции дороги Лебединовка - ГЭС-5 ремонт коснулся и участка ул. Калинина - от пр. Ленина до пр. Победы. Его уже успели закончить и сдать в эксплуатацию. Благодаря проведенной реконструкции участок стал шире и заезжать теперь гораздо удобнее.

В остальном обрадовать нечем. Изначально сообщалось, что основные строительные работы планируются до конца текущего года. Но в Министерстве транспорта и коммуникаций сообщили, что завершение строительства дороги намечается в августе 2026 года.

Есть тема? Пишите Kaktus.media в Telegram и WhatsApp: +996 (700) 62 07 60.
url: https://kaktus.media/535563
