Строительство и обновление ГЭС в Кыргызстане. Минэнерго рассказало о готовности и сроках
ОАО "Электрические станции" продолжает реализацию проектов, направленных на модернизацию существующих мощностей и строительство новой инфраструктуры к 2026 году. Об этом сообщает пресс-служба Минэнерго КР. И приводит подробности об объектах.
Больше новостей и видео в Telegram-канале Kaktus.media.
Модернизация Уч-Курганской ГЭС

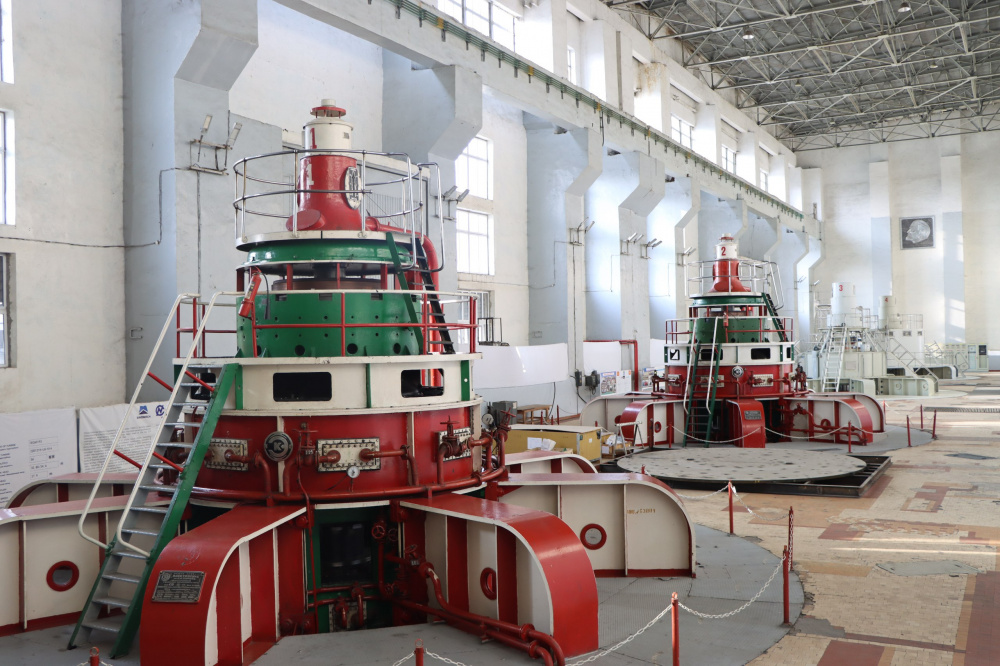

Продолжается реализация проекта по модернизации двух гидроагрегатов на Уч-Курганской гидроэлектростанции. Генеральным подрядчиком выступает компания CNEEC. "Работы ведутся в плановом режиме, согласно утвержденным графикам", - отмечает Минэнерго.

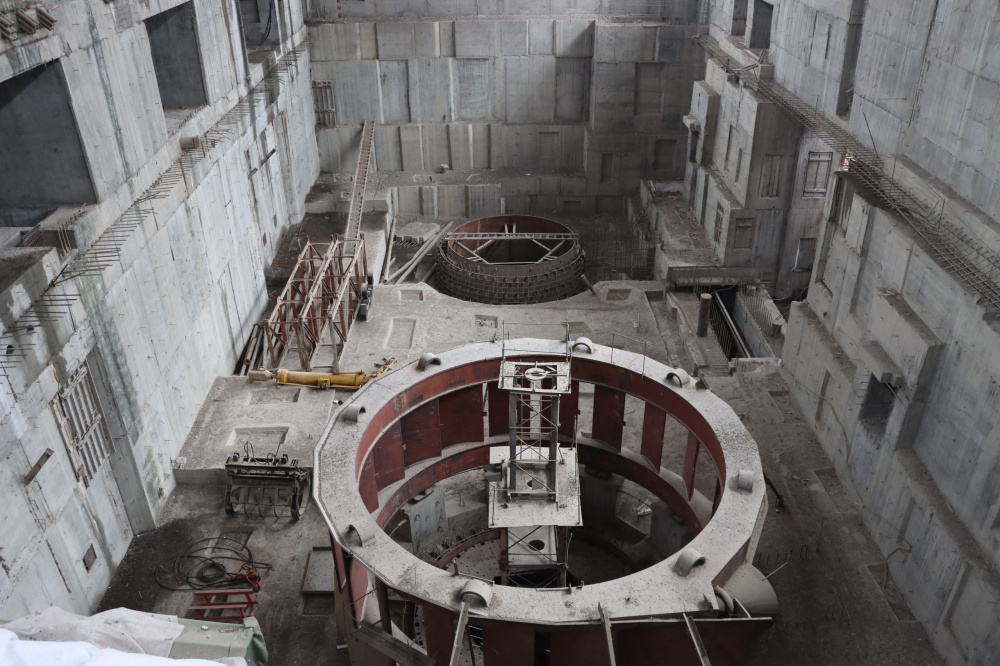

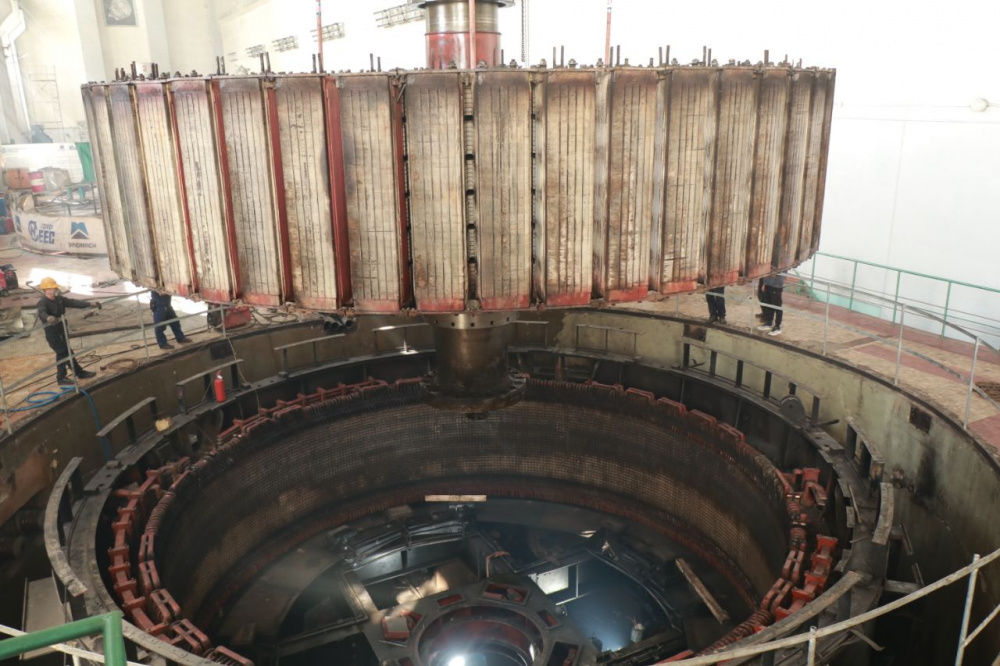

В настоящее время на гидроагрегате №2 выполняются работы по демонтажу камеры рабочего колеса и сборке узлов ротора. Параллельно на гидроагрегате №1 ведутся подготовка к демонтажу вала турбины и демонтаж вспомогательного оборудования.
Также ведутся работы на распределительных устройствах 10/0,4 кВ. На гидротехнических сооружениях начаты работы по извлечению затворов в водосбросном сооружении (отметка 542,0 м), а также по устройству противофильтрационной завесы в плотине.
Ввод в эксплуатацию двух модернизируемых гидроагрегатов планируется до конца 2026 года.

Реконструкция подстанции на Курпсайской ГЭС

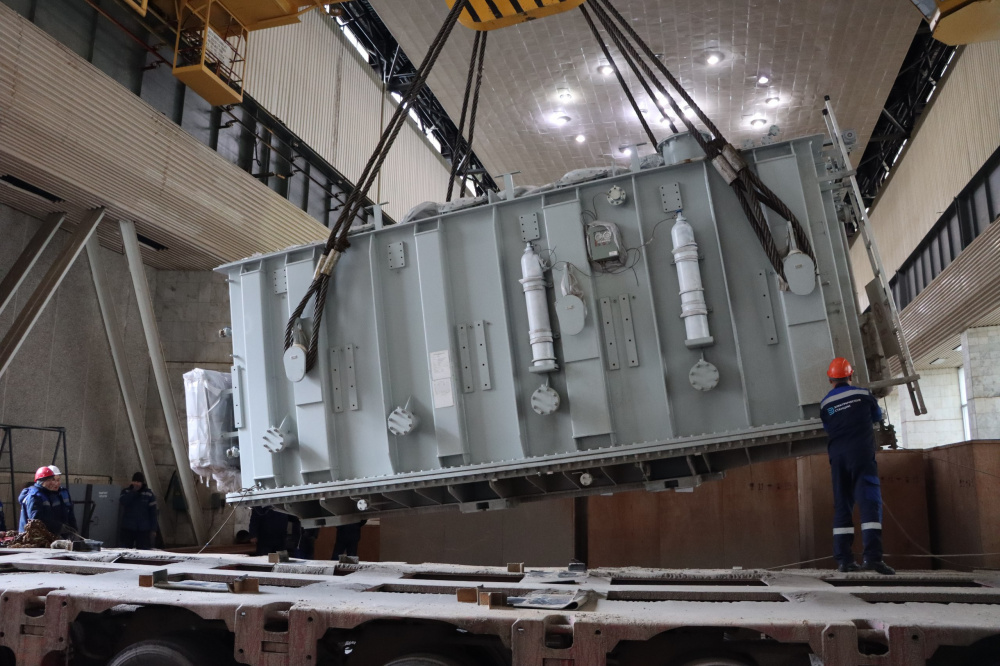

Как сообщается, в рамках плана на 2026 год предусмотрена реконструкция подстанции 220/110 кВ на Курпсайской гидроэлектростанции. На объект доставили новые автотрансформаторы мощностью 125 тыс. кВА.
Проект предусматривает замену действующих автотрансформаторов (АТ-1 и АТ-2) мощностью 63 тыс. кВА на современные и более производительные агрегаты.
Эта модернизация позволит значительно повысить надежность, устойчивость и пропускную способность электрической сети.
В ближайшее время планируется завершить проектные работы, после чего будут проведены строительно-монтажные и пусконаладочные работы. После завершения всех этапов оборудование будет введено в промышленную эксплуатацию.
Полное завершение работ по реконструкции подстанции на Курпсайской ГЭС планируется в августе 2026 года.

Реализация проекта "Камбар-Атинская ГЭС-1"
Камбар-Атинскую ГЭС-1 называют проектом века, отмечают в Минэнерго. В рамках подготовительных работ к строительству ГЭС ведутся работы по прокладке линий электропередач, строительству автомобильных дорог, возведению моста через реку Нарын, городка для строителей, а также ряд других инженерных и организационных мероприятий.
Одной из основных задач на 2026 год называют строительство моста через реку Нарын, обеспечивающего доступ к строительной площадке ГЭС. Работы ведутся круглогодично, несмотря на зимние условия.
Мост должен будет обеспечить постоянную связь с правым берегом строительной площадки. В будущем он станет основным логистическим маршрутом для доставки строительных материалов, техники и персонала, говорится в обзоре.
Технические характеристики объекта:
- грузоподъемность - до 400 тонн;
- длина - около 200 м;
- ширина - 11 м.
В настоящее время завершено строительство железобетонных опор. Металлические конструкции собирают на берегу, а затем поэтапно надвигают: из собранных 40 м конструкции 26 м уже надвинуты над водой.
"Конструкции изготовлены по специальному заказу и прошли контроль качества. На объекте работают 24 специалиста. Монтаж металлических конструкций, а также развитие соответствующей инфраструктуры находятся в активной фазе", - рассказали в ведомстве.
Камбар-Атинская ГЭС-1, как отмечается, является одним из крупнейших энергетических проектов в регионе, ее проектная мощность составляет около 1 860 МВт.
Завершение строительства моста, который будет полностью готов в начале июля 2026 года, создаст условия для перехода к масштабной фазе основного строительства станции.

Камбар-Атинская ГЭС-2: ввод в эксплуатацию второго гидроагрегата

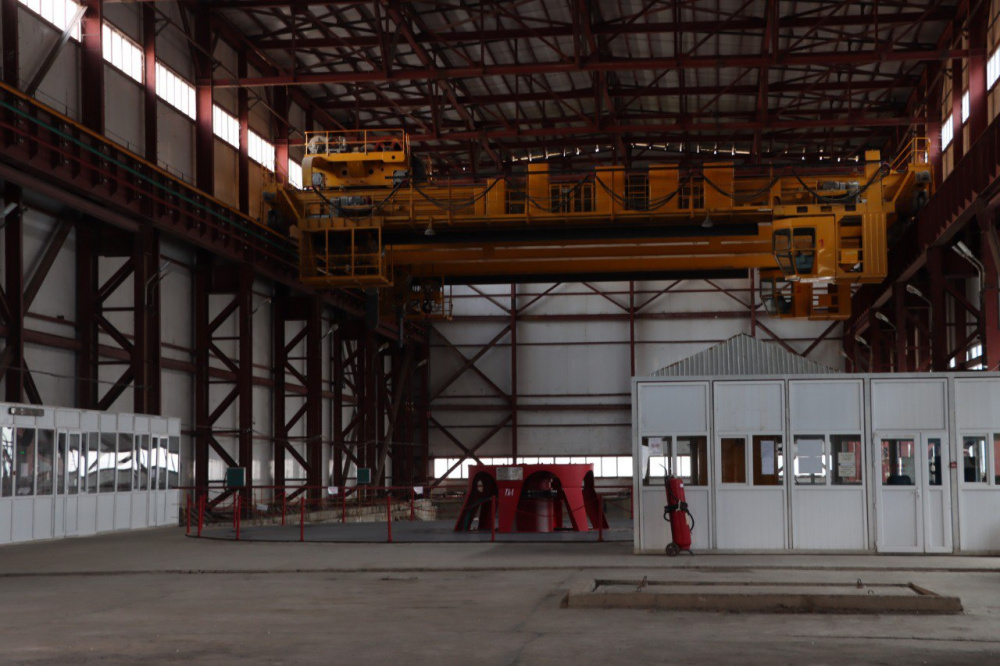

Продолжается подготовка к запуску второго гидроагрегата на Камбаратинской ГЭС-2. В соответствии с графиком продолжается этап мобилизации, включающий строительство временных и постоянных объектов инфраструктуры.

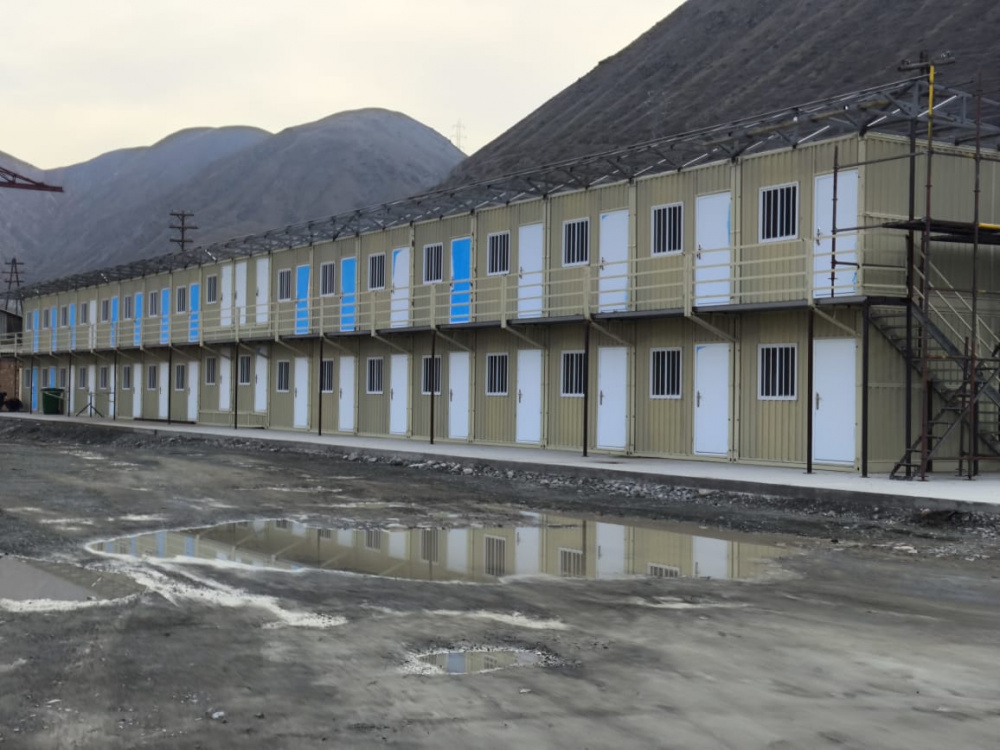

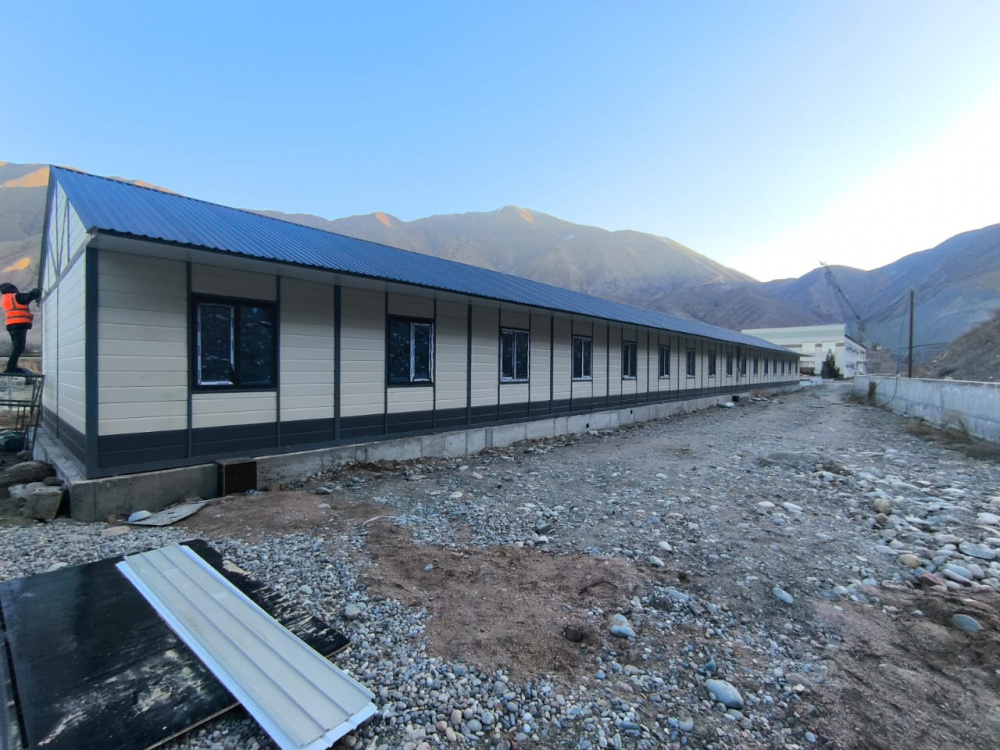

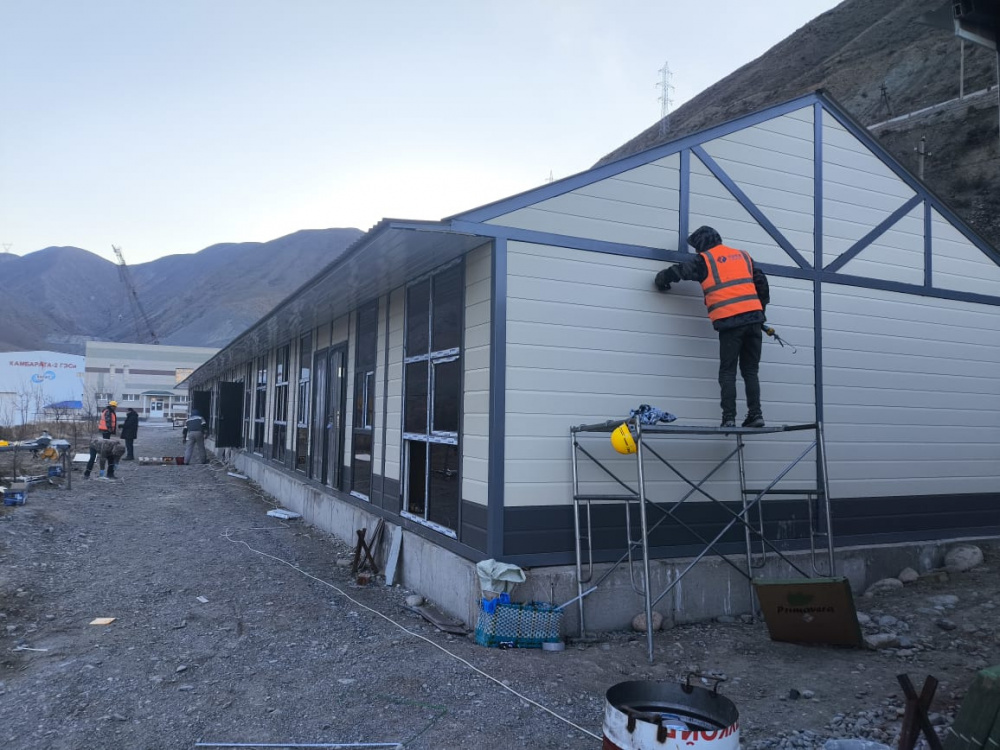

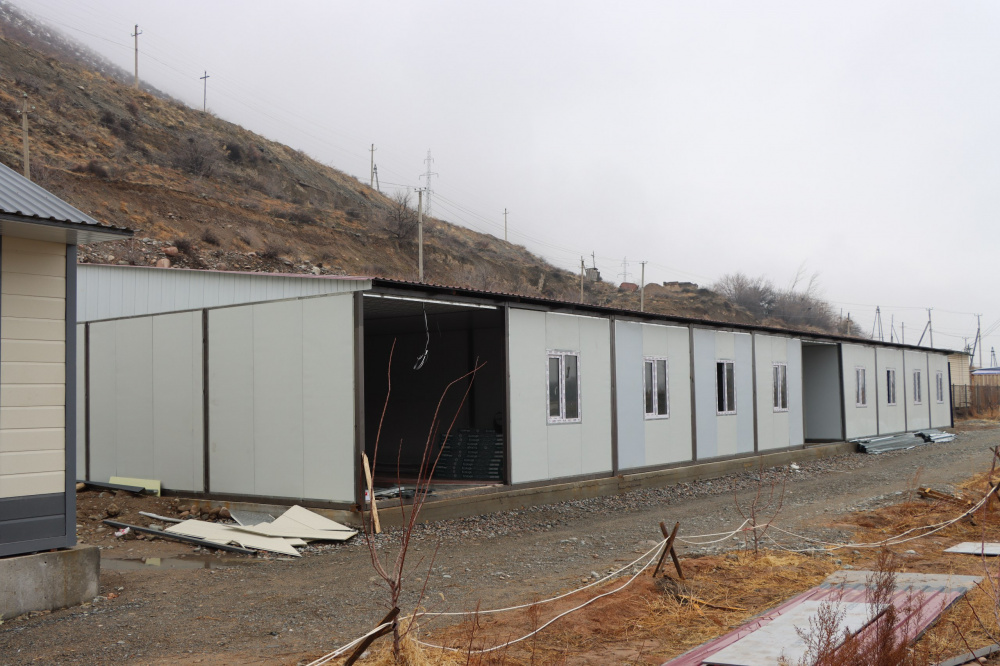

В настоящее время подрядные организации строят жилой лагерь для персонала с кухней. Ведется также строительство офисного здания (проводятся работы по оформлению интерьера и электромонтаж), жилых помещений для консультантов заказчика (на стадии завершения), жилого лагеря для персонала (проводят сварочные работы и монтаж кровельных конструкций), а также лабораторного помещения.
"Параллельно ведется разработка проектно-сметной документации по основным технологическим объектам, - говорится в сообщении. - Эти мероприятия создают производственную и инфраструктурную базу, необходимую для перехода на следующий этап строительства".
В настоящее время мощность Камб-Аратинской ГЭС-2 составляет 120 МВт, после ввода в эксплуатацию второго гидроагрегата его мощность составит 240 МВт. Ввод в эксплуатацию второго гидроагрегата на Камбар-Атинской ГЭС-2 планируется в начале 2029 года.
