ОАО "Чакан ГЭС" на 80% выполнило работы по строительству Орто-Токойской ГЭС. Об этом сообщает пресс-служба Минэнерго.

Там заверили, что строительство продолжается в соответствии с утвержденным графиком.

В частности:

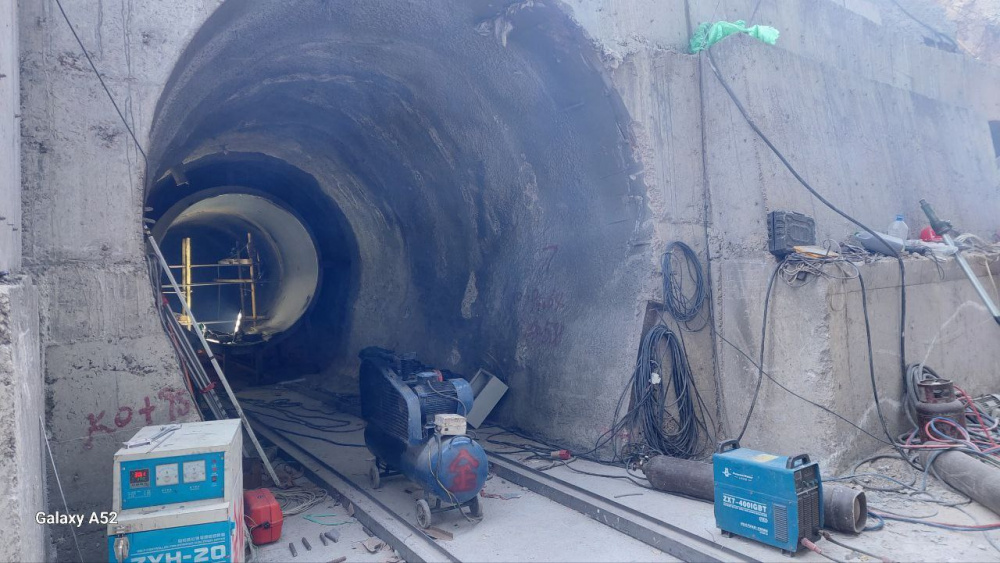

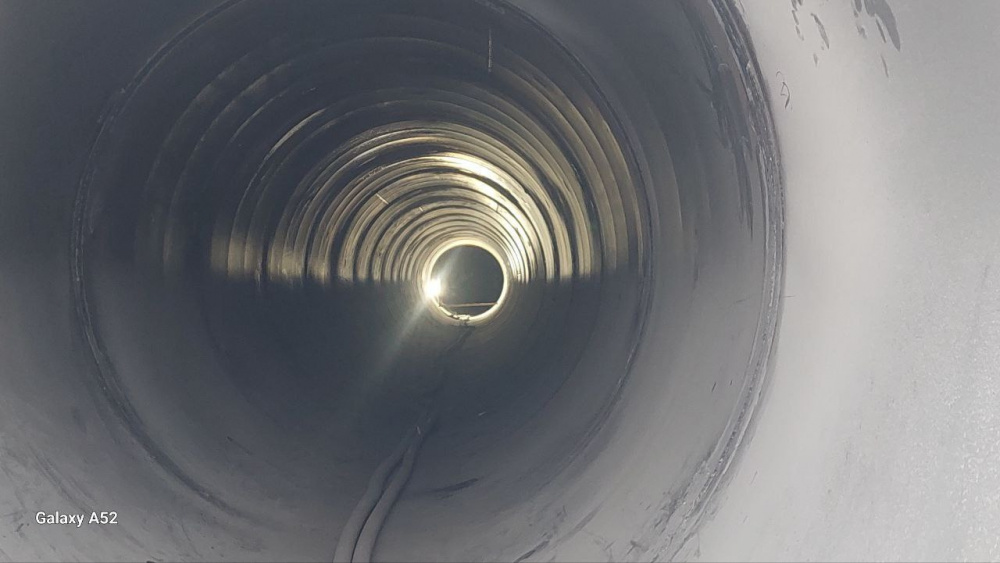

  • полностью завершен проход деривационного тоннеля протяженностью 950 метров;
  • ведутся работы по бетонированию железобетонной облицовки водопроводящего тоннеля;
  • выполнены работы по подготовке и укреплению грунта, а также возведению стен камеры в узле разветвления;

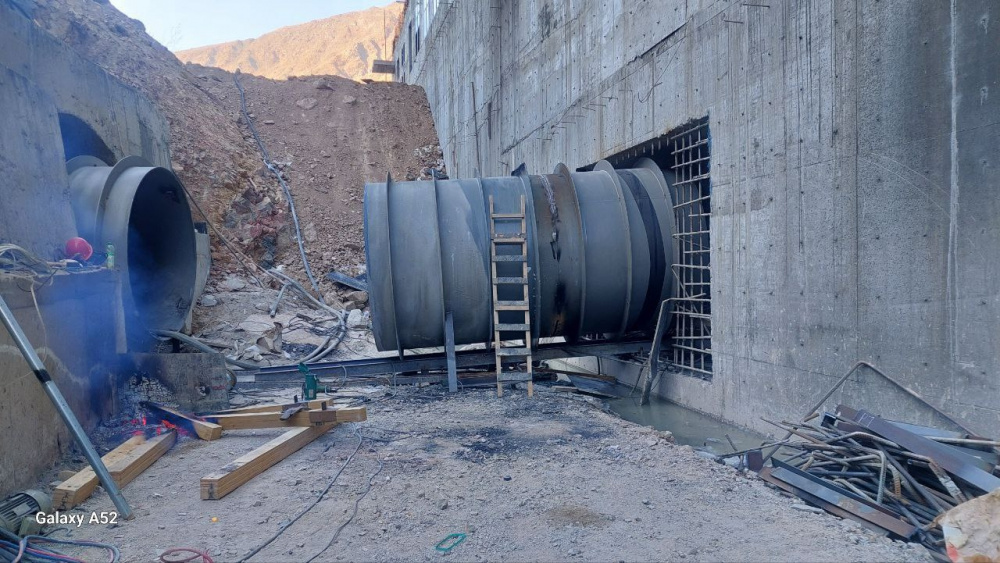

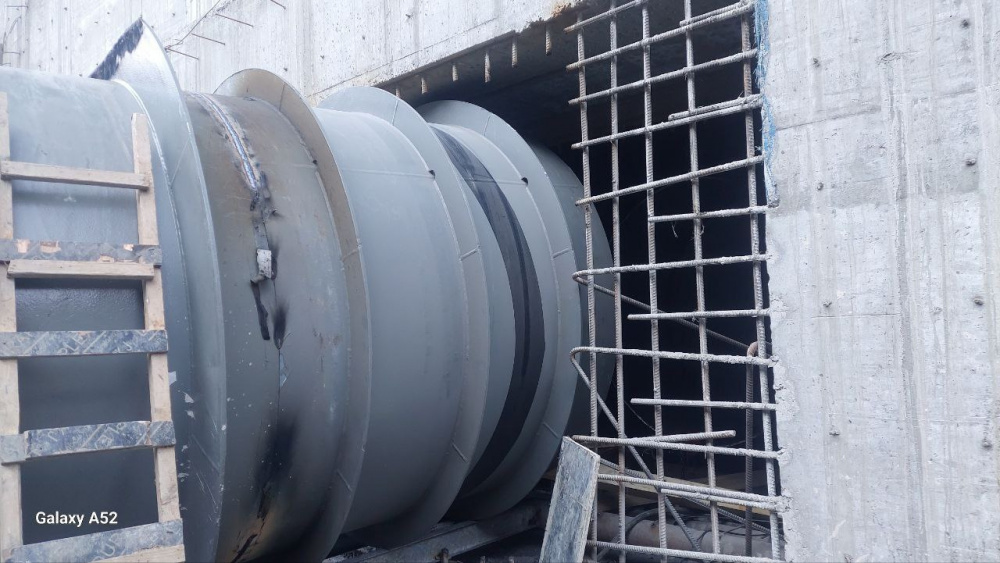

  • проводится подготовка к монтажу тоннельной развязки с тремя выходами: в одном из выходов смонтированы и сварены металлоконструкции протяженностью 93,6 м, во втором - 74,4 м.

Кроме этого, завершен ряд основных этапов работ в здании гидроэлектростанции:

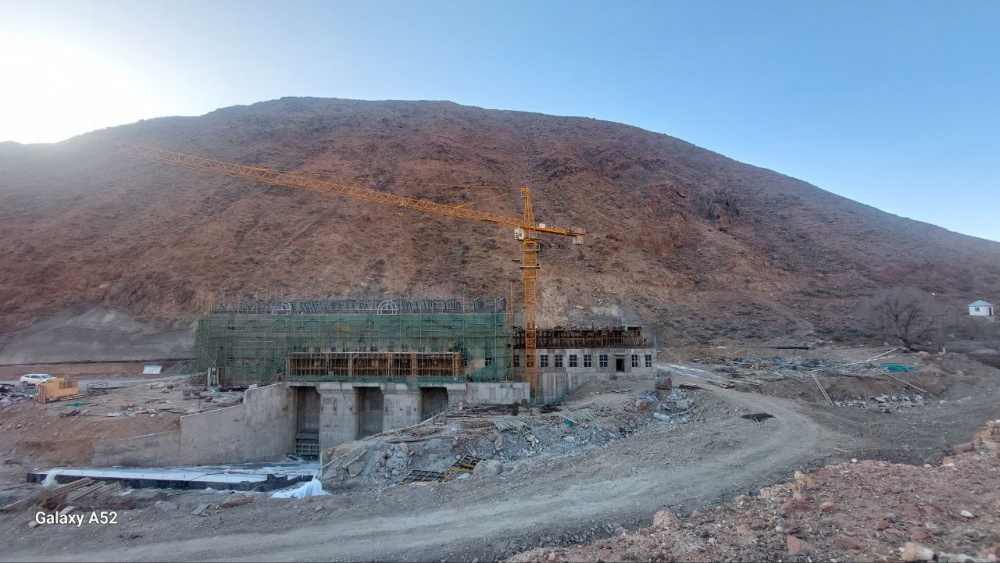

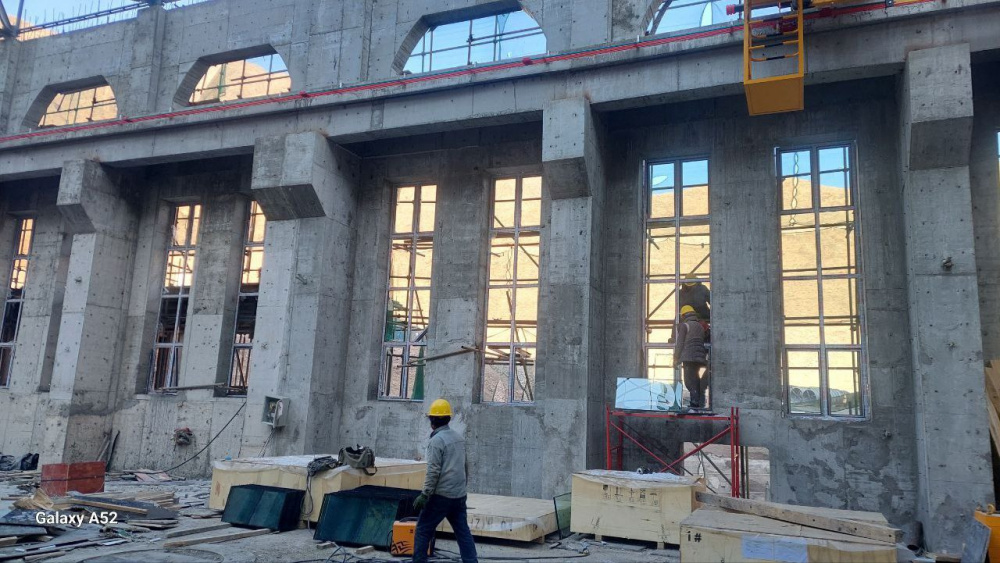

  • строительство здания ГЭС завершено на 90%;
  • полностью завершены работы по армированию и бетонированию колонн для подъемных механизмов затворов водосбросного канала нижнего бьефа;

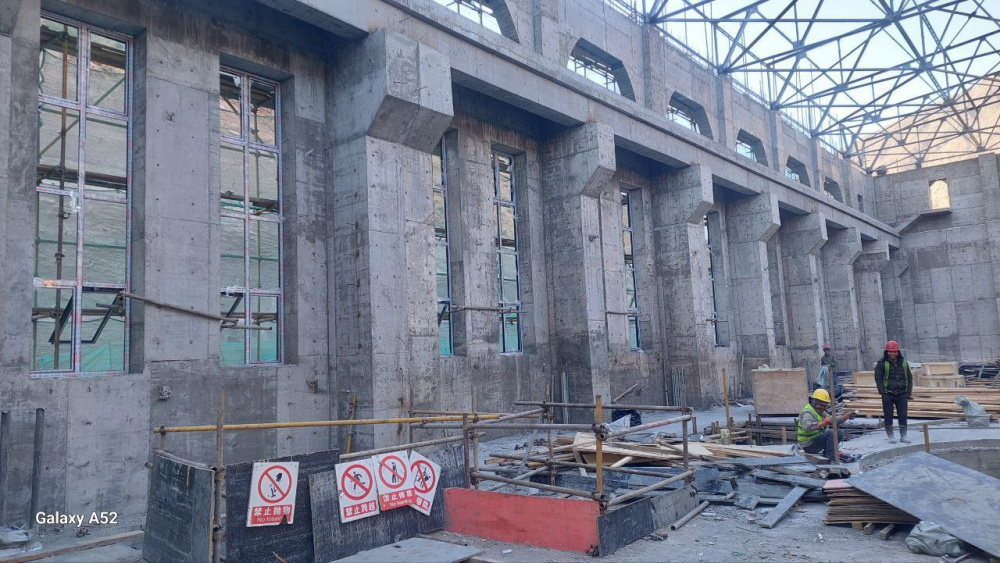

  • завершен монтаж каркаса кровли, ведутся работы по укладке кровельного покрытия;

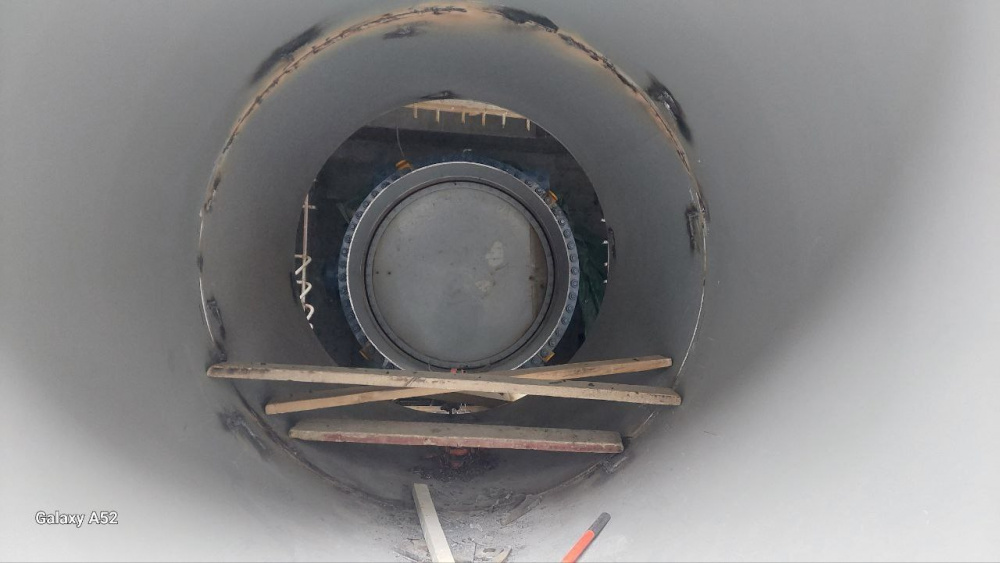

  • завершен монтаж гидротурбин №1, 2, 3 и дисковых затворов.

В Минэнерго напомнили, что установленная мощность Орто-Токойской ГЭС составляет 21 МВт. Ожидается, что строительные работы будут завершены в первом полугодии 2026 года.
